Основные функции участка обеспечения монтажа конструкций

Функции участка обеспечения монтажа. Приемка объекта под монтаж.

Увязка технологии строительного производства с монтажом санитарно — технических систем.

До начала санитарно-технических и вентиляционных работ на объекте между генеральным подрядчиком и специализированной организацией должны быть согла­сованы перечень и сроки выполнения отдельных видов строительных работ, связан­ных с монтажом санитарно-технических и вентиляционных систем.

Например: перед монтажом вентиляционных систем должны быть выполнены следующие работы:

1)устройство перекрытий, стен и перегородок в местах про­кладок воздуховодов и установки вентиляционного оборудования;

2)устройство фундаментов и других опорных конструкций под вентиляционное оборудование;

3)установка предусмотренных проектом закладных деталей и опорных конструкций для крепления к ним воздуховодов, герметических дверей и других деталей венти­ляционных систем;

4) устройство предусмотренных проектом производства работ монтажных проемов и выносных площадок для подачи вентиляционного оборудо­вания и крупногабаритных деталей к месту монтажа;

5) устройство электрического освещения в местах выполнения вентиляционных работ и установка силовых щитов для подключения электросварки.

Эти работы должны быть выполнены на объекте сразу или по отдельным захваткам, в соответствии с указаниями проекта производ­ства работ.

Для выполнения санитарно-технических работ в составе нулевого цикла к таким работам относятся:

1) устройство в соответствии с проектом отверстий в фундаментах зданий для вво­дов всех инженерных сетей; 2) устройство перекрытия над подвалом; устройство в стенах и в перекрытии подвала отверстий для прокладки труб в пределах подвала; 3) устройство монтажных проемов для спуска в подвал крупногабаритного санитарно-технического и вентиляционного оборудования (котлов, бойлеров); 4) устройство под­польных каналов и борозд для прокладки трубопроводов; 5)установка перегородок в подвале и нанесение несмываемой краской отметок чистых полов; 6) устройство фун­даментов под котлы и другое оборудование (при наличии в подвальном помещении котельной); 7) очистка всех подвальных помещений от строительного мусора и земли и черновая планировка под полы; 8) прокладка временной электросети для питания электроинструмента и сварочных трансформаторов с установкой штепсельных розе­ток по согласованию с представителем монтажной организации.

Готовность объекта или отдельной захватки к монтажу оформляется двусторон­ним актом, который подписывают представители генерального подрядчика и суб­подрядчика. На объектах строительства, не принятых под монтаж, не разрешается выполнять санитарно-технические и вентиляционные работы.

Функции участка обеспечения монтажа:

В функции участка обеспечения монтажа — УОМ (рис. 3.2) входит:

1) разметка мест отверстий для сантехнических трубопроводов через строительные конструкции на объекте монтажа; 2) контроль выполнения требований проекта по устройству отверстий в фундаментах и приемка их от строительной организации с оформлением акта; 3) устройство отверстий под кронштейны и другие средства кре­пления, а также установка или пристрелка средств крепления; 4) сдача установлен­ных средств крепления представителю монтажного участка и исправление дефектов в случае их обнаружения, приемка изделий, деталей и конструкций (ИДК.) от завода.

Приемка объекта под монтаж.

Приемка объекта под монтаж производится работниками УОМ совместно с ин­женерно-техническими работниками генподрядной строительной организации по акту.

В акт включают состояние выполнения подготовительных работ, которые не­обходимы для производства монтажа систем ТГВ. При составлении акта учитывают наличие:

• дорог к зданиям, местам подъема оборудования, местам монтажа санитарно-технических систем;

• площадок для установки подъемных механизмов (автокранов, автовышек);

• площадок для складирования санитарно-технических материалов и заготовок;

• помещений (вагончиков) для раздевалок, приема пищи, а также для производи­теля работ;

• траншей для выпусков канализации до первых от здания колодцев;

• колодцев с лотками;

• выносных площадок на этажах для подъема материалов, заготовок и оборудо­вания;

• монтажных проемов в строительных конструкциях для подачи крупногабарит­ного оборудования на проектные отметки;

• фундаментов, стен, перекрытий, площадок, перегородок, на которых будут ус­танавливаться нагревательные приборы, сантехническое оборудование;

• каналов и борозд для прокладки трубопроводов;

• отверстий в фундаментах, плитах покрытия, плитах перекрытия, стенах и пере­городках для прокладки трубопроводов и установки водосточных воронок;

• штукатурки в нишах для установки нагревательных приборов;

• на внутренних стенах всех помещений наличие вспомогательных отметок, на­несенных несмываемой краской, равных проектным отметкам чистого пола плюс 500 мм (отметки должны быть нанесены в виде полос размером 15X50 мм, верх по­лосы должен соответствовать отметке);

• оконных коробок, а в жилых и общественных зданиях — подоконных досок;

• полов (или соответствующей подготовки) в местах установки нагревательных приборов на подставках;

• закладных деталей в строительных конструкциях для крепления оборудования, трубопроводов и других устройств.

Дата добавления: 2015-04-15 ; просмотров: 1051 ; ЗАКАЗАТЬ НАПИСАНИЕ РАБОТЫ

Источник

Подготовка производственных процессов работы бригад

До начала санитарно-технических работ на объекте между генподрядчиком и специализированной организацией должен быть согласован перечень и сроки выполнения отдельных видов строительных работ, связанных с монтажом санитарно-технических систем.

Тщательную подготовку под монтаж осуществляют два участка: участок подготовки производства (УПП) и участок обеспечения монтажа (УОМ).

УПП находится в управлении (СМУ). Обычно это отдел подготовки производства.

— детальное изучение проектной документации. При необходимости внесение изменений в документацию по согласованию с проектной организацией;

— разработка монтажных чертежей или эскизов по замерам в натуре;

— составление сводных ведомостей, заготовок, деталей, оборудования, изделий и материалов для выполнения монтажных работ по объектам строительства;

— оформление и выдача заказов на изготовление узлов на завод монтажных заготовок;

— согласование графиков работ с заготовительными мероприятиями;

— согласование графиков поставки на объекты оборудования, конструкций, изделий и материалов;

— проверка совместно с линейным персоналом готовности объекта строительства под монтаж.

К линейному персоналу относятся прорабы, мастера, начальники участков.

УОМ – участок находится на объекте. Обеспечение монтажа осуществляется линейным персоналом.

В функции участка входит:

— приемка конструкций, изделий и материалов на объект;

— разметка мест отверстий для санитарно-технических трубопроводов через строительные конструкции на объекте монтажа;

— контроль выполнения требований проекта по устройству отверстий в фундаментах и приемка их от генподрядчика с оформлением акта;

— устройство отверстий под кронштейны для подвески санитарно-технических приборов и навески воздуховодов на строительные конструкции;

— установка или пристрелка средств крепления санитарно-технических приборов и воздуховодов на строительные конструкции;

— сдача средств крепления представителю монтажного участка, исправление дефектов;

— обеспечение рабочих средствами индивидуальной защиты;

— обеспечение рабочих средствами пожаротушения, спецодеждой, спецобувью и средствами охраны труда;

— проверка грузозахватных приспособлений;

— обеспечение рабочих инструментами и приспособлениями.

Приемка объекта под монтаж производится по акту, подписываемому представителями генподрядчика и субподрядчика.

Функции 1-го мастера:

— контроль за комплектацией заготовок, узлов, оборудования;

— обеспечение инструментом, приспособлениями, спецодеждой и спецобувью, средствами пожаротушения;

— руководство такелажными работами.

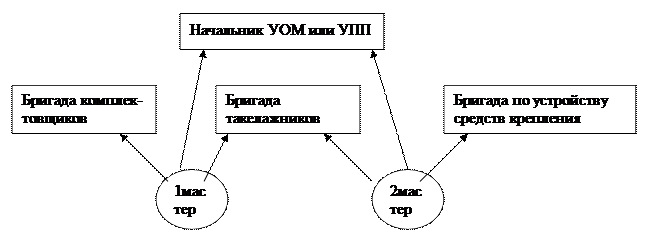

Рис. 6.1 Структура УОМ или УПП

Функции 2-го мастера:

— организация работ по разметке отверстий;

— организация работ по устройству средств крепления;

— приемка отверстий под монтаж от генподрядчика;

— контроль за ходом подготовки объектов под монтаж.

Нам важно ваше мнение! Был ли полезен опубликованный материал? Да | Нет

Источник

Большая Энциклопедия Нефти и Газа

Монтажный участок

Монтажный участок возглавляется начальником — старшим производителем работ. Техническое руководство монтажными работами осуществляют производители работ и мастера; наряды составляют нормировщики. Все рабочие участка распределены по бригадам, которыми руководят бригадиры. [1]

Монтажный участок возглавляется начальником ( старшим производителем работ), в подчинении которого находятся 5 — 6 производителей работ и мастеров, осуществляющих руководство работой монтажных бригад. В составе крупных участков, кроме того, имеется нормировщик и кладовщик ( он же табельщик), а на отдаленных участках — бухгалтер. [2]

Монтажный участок не привязан, как правило, к какому-либо промышленному объекту, а располагает своей собственной территорией, служебными, складскими и производственными помещениями. Исключение могут составлять монтажяые организации, подчиненные горисполкомам или таким организациям, ка к Глав мос-строй, Главмоспромстрой или Главленинградстрой, у которых участки могут располагаться при домостроительных комбинатах, особенно если применяется тюбинговый способ монтажа лифтов. [3]

Монтажный участок обычно является низшей производственной единицей, работающей на внутреннем хозяйственном расчете; он не имеет оборотных средств, самостоятельного бухгалтерского баланса и расчетного счета в банке. [4]

Монтажный участок ежемесячно представляет в Управление проект плана-графика, в котором перечисляются планируемые а месяц объекты монтажа с указанием видов работ и конструктивных элементов по каждому объекту, сроков представления объектов под монтаж, сроков выдачи недостающей технической документации, оборудования и материалов. План-график дополняется заявкой на необходимые материалы и инструменты, изделия и работы МЗУ, а также на машины и механизмы. Форма плана-графика представлена в та-бл. [5]

Монтажный участок должен быть укомплектован квалифицированными кадрами, должен располагать помещениями, оборудованием и материалами, необходимыми для проведения всех монтажных работ в сроки, установленные договором, заключаемым с заказчиком. Заказчиком обычно выступает организация, ведущая строительство предприятия. Монтаж приборов и средств автоматизации, правила организации и производства монтажных работ, а также правила приемки смонтированного оборудования в эксплуатацию регламентируются Строительными нормами и правилами. [6]

Монтажный участок возглавляет начальник участка, осуществляющий с помощью административно-технического персонала ( прорабов, мастеров, инженера по оборудованию, нормировщика, счетных работников и др.) руководство работой участка. [7]

Монтажный участок возглавляется начальником ( старшим производителем работ), в подчинении которого находятся производители работ и мастера, осуществляющие руководство работой монтажных бригад. [8]

Монтажный участок располагается непосредственно на монтируемом объекте и занимается только установкой всего нестандартизированного оборудования, а также отдельных узлов, изготовляемых в монтажно-изго-товительных мастерских. Кроме того, монтажный участок выполняет прокладку кабельных и шинных коммуникаций для подключения установленного оборудования. [9]

Монтажный участок не должен заниматься изготовлением каких-либо деталей, узлов, так как все это выполняется в мастерских МЗУ. На установку сложных агрегатов и машин выезжают представители завода-изготовителя для участия и наблюдения за монтажом. [10]

Монтажный участок возглавляется начальником ( старшим производителем работ), в подчинении которого находятся 5 — 6 производителей работ и мастеров, осуществляющих руководство работой монтажных бригад. В составе крупных участков есть еще и нормировщик и кладовщик ( он же табельщик), а на отдаленных участках — бухгалтер. [11]

Монтажный участок во втором квартале текущего года сдал заказчику комплексов работ по объектам и установкам на сумму 820 тыс. руб. Согласно актам сдачи выполненные работы получили оценки: удовлетворительно на 90 тыс. руб., хорошо — 480; отлично — 250 тыс. руб. Определить качественную оценку работы участка по сданным объектам во втором квартале. [12]

Монтажный участок электромонтажных работ — объем электромонтажных работ, выполняемый на судне несколькими бригадными участками под руководством одного мастера. [13]

Каждый монтажный участок состоит из нескольких бригадных участков, возглавляемых бригадирами. Бригадные участки могут организовываться как по территориальному, так и по схемному признаку и объединяют в себе от 2 до 5 человек рабочих. [15]

Источник

Функции участка обеспечения монтажа. Приемка объекта под монтаж

Увязка технологии строительного производства с монтажом санитарно — технических систем.

До начала санитарно-технических и вентиляционных работ на объекте между генеральным подрядчиком и специализированной организацией должны быть согла­сованы перечень и сроки выполнения отдельных видов строительных работ, связан­ных с монтажом санитарно-технических и вентиляционных систем.

Например: перед монтажом вентиляционных систем должны быть выполнены следующие работы:

1)устройство перекрытий, стен и перегородок в местах про­кладок воздуховодов и установки вентиляционного оборудования;

2)устройство фундаментов и других опорных конструкций под вентиляционное оборудование;

3)установка предусмотренных проектом закладных деталей и опорных конструкций для крепления к ним воздуховодов, герметических дверей и других деталей венти­ляционных систем;

4) устройство предусмотренных проектом производства работ монтажных проемов и выносных площадок для подачи вентиляционного оборудо­вания и крупногабаритных деталей к месту монтажа;

5) устройство электрического освещения в местах выполнения вентиляционных работ и установка силовых щитов для подключения электросварки.

Эти работы должны быть выполнены на объекте сразу или по отдельным захваткам, в соответствии с указаниями проекта производ­ства работ.

Для выполнения санитарно-технических работ в составе нулевого цикла к таким работам относятся:

1) устройство в соответствии с проектом отверстий в фундаментах зданий для вво­дов всех инженерных сетей; 2) устройство перекрытия над подвалом; устройство в стенах и в перекрытии подвала отверстий для прокладки труб в пределах подвала; 3) устройство монтажных проемов для спуска в подвал крупногабаритного санитарно-технического и вентиляционного оборудования (котлов, бойлеров); 4) устройство под­польных каналов и борозд для прокладки трубопроводов; 5)установка перегородок в подвале и нанесение несмываемой краской отметок чистых полов; 6) устройство фун­даментов под котлы и другое оборудование (при наличии в подвальном помещении котельной); 7) очистка всех подвальных помещений от строительного мусора и земли и черновая планировка под полы; 8) прокладка временной электросети для питания электроинструмента и сварочных трансформаторов с установкой штепсельных розе­ток по согласованию с представителем монтажной организации.

Готовность объекта или отдельной захватки к монтажу оформляется двусторон­ним актом, который подписывают представители генерального подрядчика и суб­подрядчика. На объектах строительства, не принятых под монтаж, не разрешается выполнять санитарно-технические и вентиляционные работы.

Функции участка обеспечения монтажа:

В функции участка обеспечения монтажа — УОМ (рис. 3.2) входит:

1) разметка мест отверстий для сантехнических трубопроводов через строительные конструкции на объекте монтажа; 2) контроль выполнения требований проекта по устройству отверстий в фундаментах и приемка их от строительной организации с оформлением акта; 3) устройство отверстий под кронштейны и другие средства кре­пления, а также установка или пристрелка средств крепления; 4) сдача установлен­ных средств крепления представителю монтажного участка и исправление дефектов в случае их обнаружения, приемка изделий, деталей и конструкций (ИДК.) от завода.

Приемка объекта под монтаж.

Приемка объекта под монтаж производится работниками УОМ совместно с ин­женерно-техническими работниками генподрядной строительной организации по акту.

В акт включают состояние выполнения подготовительных работ, которые не­обходимы для производства монтажа систем ТГВ. При составлении акта учитывают наличие:

• дорог к зданиям, местам подъема оборудования, местам монтажа санитарно-технических систем;

• площадок для установки подъемных механизмов (автокранов, автовышек);

• площадок для складирования санитарно-технических материалов и заготовок;

• помещений (вагончиков) для раздевалок, приема пищи, а также для производи­теля работ;

• траншей для выпусков канализации до первых от здания колодцев;

• колодцев с лотками;

• выносных площадок на этажах для подъема материалов, заготовок и оборудо­вания;

• монтажных проемов в строительных конструкциях для подачи крупногабарит­ного оборудования на проектные отметки;

• фундаментов, стен, перекрытий, площадок, перегородок, на которых будут ус­танавливаться нагревательные приборы, сантехническое оборудование;

• каналов и борозд для прокладки трубопроводов;

• отверстий в фундаментах, плитах покрытия, плитах перекрытия, стенах и пере­городках для прокладки трубопроводов и установки водосточных воронок;

• штукатурки в нишах для установки нагревательных приборов;

• на внутренних стенах всех помещений наличие вспомогательных отметок, на­несенных несмываемой краской, равных проектным отметкам чистого пола плюс 500 мм (отметки должны быть нанесены в виде полос размером 15X50 мм, верх по­лосы должен соответствовать отметке);

• оконных коробок, а в жилых и общественных зданиях — подоконных досок;

• полов (или соответствующей подготовки) в местах установки нагревательных приборов на подставках;

• закладных деталей в строительных конструкциях для крепления оборудования, трубопроводов и других устройств.
